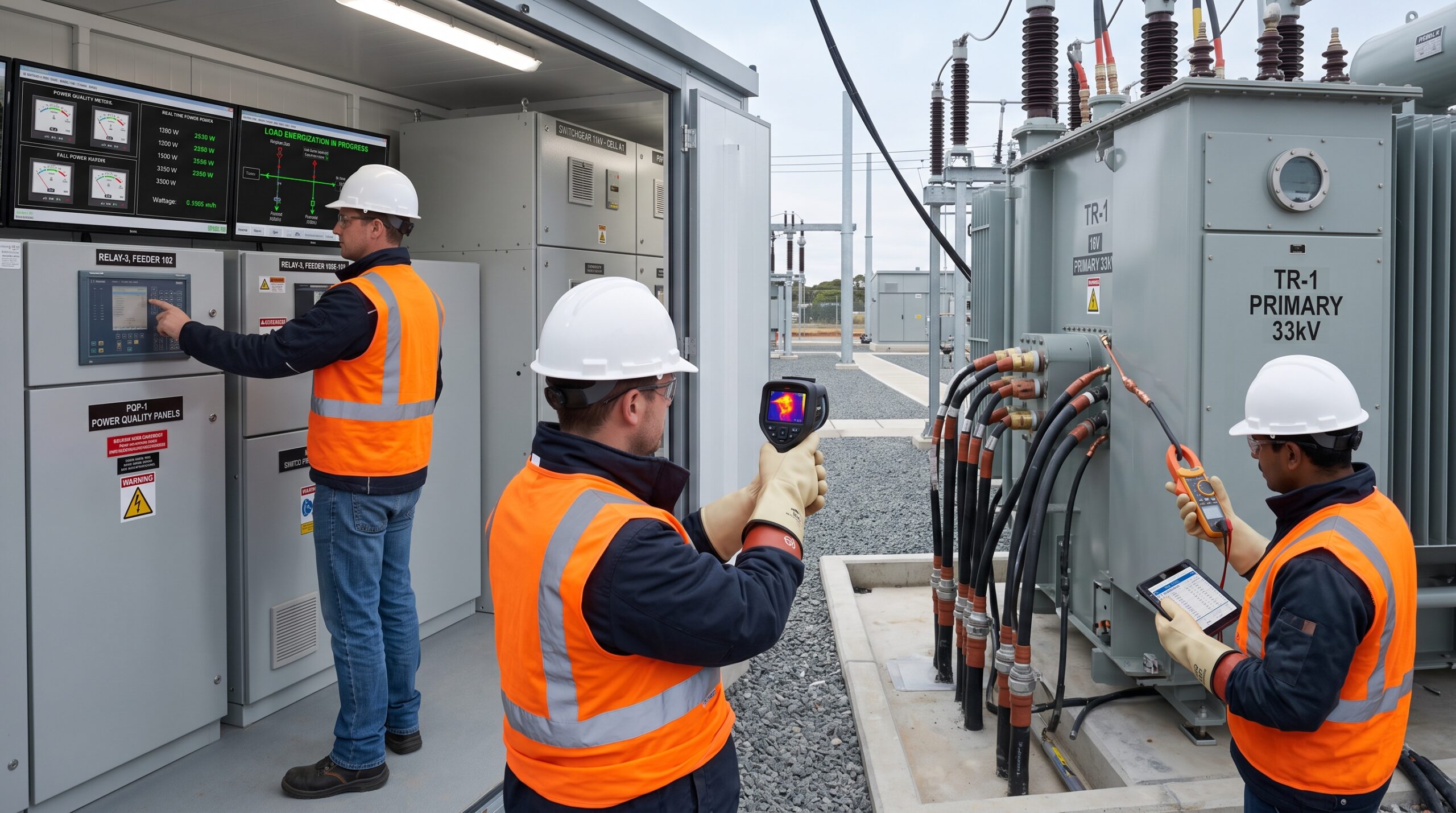

Enerji tesislerinde devreye alma süreci, çoğu zaman ilk enerjilendirme ile tamamlanmış gibi düşünülür. Oysa bir sistemin gerilim altında olması, gerçek işletme koşullarında sorunsuz çalışacağı anlamına gelmez. Trafo, OG hücre, pano, kablo, koruma sistemi, SCADA altyapısı ve yardımcı devrelerin yük altında nasıl davrandığı ayrıca değerlendirilmelidir.
İlk yük alma testi, enerji tesisinin devreye alma sonrası gerçek çalışma şartlarında izlenmesini sağlayan kritik bir kontrol aşamasıdır. Bu süreçte sistem kademeli olarak yüklenir, ölçüm değerleri takip edilir, alarm kayıtları incelenir, bağlantı noktaları kontrol edilir ve ekipmanın beklenen sınırlar içinde çalışıp çalışmadığı değerlendirilir.
Yük almadan önce yapılan testler sistemin enerjilendirmeye hazır olduğunu gösterir. Ancak yük altında yapılan kontroller, sistemin işletmeye gerçekten hazır olup olmadığını ortaya koyar. Bu nedenle ilk yük alma testi, devreye alma sürecinin ayrılmaz bir parçası olarak ele alınmalıdır.
İlk yük alma testi, enerji tesisinin enerjilendirme sonrası kontrollü şekilde yük altına alınması ve bu sırada sistem davranışının izlenmesi sürecidir. Bu testte amaç yalnızca enerjinin tüketiciye veya prosese verilmesi değildir. Amaç, sistemin yük altında güvenli, dengeli ve beklenen performansta çalıştığını doğrulamaktır.
Bu süreçte trafo yüklenmesi, OG hücre durumları, kesici davranışları, pano akımları, kablo bağlantıları, SCADA sinyalleri, koruma rölesi kayıtları, gerilim değerleri, faz dengesi ve termal durum birlikte değerlendirilir.
İlk yük alma testi özellikle yeni kurulan enerji tesislerinde, trafo merkezi devreye almalarında, GES projelerinde, endüstriyel tesis elektrik altyapılarında, pano revizyonlarında ve büyük bakım sonrası tekrar devreye alma işlemlerinde önemlidir.
İlk enerjilendirme, sistemin gerilim altına alınmasıdır. Bu aşamada ekipmanlar boşta veya düşük yükte çalışıyor olabilir. Gerilim değerleri, faz sırası, alarm durumu, SCADA bilgileri ve temel güvenlik kontrolleri yapılır.
İlk yük alma ise sistemin gerçek çalışma koşullarına yaklaşmasıdır. Bu aşamada kablolardan, baralardan, trafodan, kesicilerden ve panolardan yük akımı geçmeye başlar. Bu nedenle daha önce görünmeyen bazı problemler ortaya çıkabilir.
Örneğin gevşek bir bağlantı boşta enerjilendirmede fark edilmeyebilir. Ancak yük altında ısınma oluşturabilir. Benzer şekilde faz dengesizliği, gerilim düşümü, kontaktör zorlanması, trafo sıcaklık artışı veya harmonik etkiler ancak yük altında belirgin hale gelebilir.
İlk yük alma işlemine başlamadan önce saha hazırlığı tamamlanmalıdır. Enerji verilecek sistemin devreye alma testleri yapılmış, test raporları değerlendirilmiş ve uygunsuzluklar giderilmiş olmalıdır.
Yük alma planı önceden hazırlanmalıdır. Hangi ekipmanın ne zaman devreye alınacağı, yükün hangi sırayla artırılacağı, hangi ölçümlerin yapılacağı ve hangi durumda işlemin durdurulacağı belirlenmelidir.
Saha ekibi, işletme personeli, test ekibi ve varsa SCADA/otomasyon ekibi arasında net görev dağılımı yapılmalıdır. Haberleşme yöntemi belirlenmeli, acil durumda hangi kesicinin açılacağı ve kimin müdahale edeceği önceden planlanmalıdır.
İlk yük alma testinde trafonun davranışı dikkatle izlenmelidir. Yük akımı arttıkça trafo sıcaklığı, ses seviyesi, fan durumu, yağ seviyesi, alarm kontakları ve koruma kayıtları takip edilmelidir.
Trafo ilk yük altında çalışırken olağan dışı ses, koku, titreşim veya sıcaklık artışı olup olmadığı kontrol edilmelidir. Yük seviyesi ile sıcaklık davranışı birlikte değerlendirilmelidir. Düşük yükte bile hızlı sıcaklık artışı varsa soğutma sistemi, bağlantılar veya trafo iç durumu incelenmelidir.
Yağlı trafolarda yağ sıcaklığı, sargı sıcaklığı, fanların devreye girme durumu, Buchholz rölesi, basınç rölesi ve yağ seviye bilgisi izlenmelidir. Kuru tip trafolarda ise sargı sıcaklıkları, fan çalışması ve ortam havalandırması kontrol edilmelidir.
İlk yük alma sırasında OG hücrelerin ve kesicilerin durumu da takip edilmelidir. Kesici konum bilgileri, koruma rölesi alarmları, yardımcı besleme durumu, yay kurma bilgisi ve SCADA sinyalleri kontrol edilmelidir.
Kesiciler yük altında çalışırken mekanik ve elektriksel olarak beklenen davranışı göstermelidir. Açma-kapama komutları, pozisyon bilgileri ve alarm durumları doğru şekilde izlenmelidir.
OG hücrelerde bağlantı noktaları, kablo başlıkları, bara bölmeleri ve ölçü trafoları devreye alma sonrası periyodik olarak kontrol edilmelidir. Yük altında oluşan ısınma veya koku gibi bulgular dikkate alınmalıdır.
AG ve OG panolarda yük altında kontrol, ilk yük alma testinin önemli bölümlerinden biridir. Panolarda faz akımları, bara bağlantıları, kesici giriş-çıkışları, kontaktörler, sigortalar, klemensler ve topraklama bağlantıları izlenmelidir.
Yük altında gevşek bağlantılar ısınma oluşturabilir. Bu nedenle ilk yük alma sonrasında termal kamera ile pano ve bara kontrolü yapılması faydalıdır. Termal kontrol, gözle fark edilmeyen bağlantı problemlerini erken tespit etmeye yardımcı olur.
Pano içinde yanık kokusu, aşırı sıcaklık, titreşim, anormal ses veya kontaktörlerde düzensiz çalışma görülürse yük artırma işlemi durdurulmalı ve teknik inceleme yapılmalıdır.
Kablo hatları ilk yük alma sırasında gerçek akım taşıma koşullarına girer. Bu aşamada kablo başlıkları, ek noktaları, pabuç bağlantıları, ekran topraklamaları ve mekanik destekler kontrol edilmelidir.
Özellikle yeni yapılan kablo başlıklarında yük altında termal davranış izlenmelidir. Bağlantı noktalarında diğer fazlara göre belirgin sıcaklık farkı varsa temas direnci, pabuç sıkılığı veya başlık uygulaması açısından inceleme yapılmalıdır.
Kablo güzergâhında mekanik zorlanma, uygunsuz bükülme veya dış kılıf hasarı varsa bu durum işletme sırasında risk oluşturabilir. İlk yük alma süreci, bu tip problemleri erken fark etmek için önemli bir fırsattır.
İlk yük alma sırasında SCADA sistemi aktif olarak izlenmelidir. Kesici konumları, trafo alarmları, enerji ölçümleri, pano durumları, inverter bilgileri, koruma rölesi kayıtları ve haberleşme durumu kontrol edilmelidir.
SCADA ekranında görülen değerlerin saha ölçümleriyle uyumlu olması gerekir. Yanlış ölçeklenmiş akım veya gerilim bilgileri, hatalı alarm etiketleri veya ters konum bilgileri işletme sırasında yanlış müdahaleye neden olabilir.
Yük alma sürecinde oluşan alarmlar kayıt altına alınmalıdır. Alarmın hangi ekipmandan geldiği, hangi yük seviyesinde oluştuğu ve tekrar edip etmediği değerlendirilmelidir.
Koruma röleleri ilk yük alma sürecinde önemli bilgiler sağlar. Röle ekranındaki akım, gerilim, güç, frekans, olay kayıtları ve alarm bilgileri takip edilmelidir.
Rölelerde beklenmeyen alarm, uyarı veya olay kaydı oluşuyorsa bu durum dikkate alınmalıdır. Özellikle faz dengesizliği, yönlü koruma bilgisi, akım trafosu bağlantısı veya gerilim trafosu sinyaliyle ilgili şüpheli durumlar yük altında daha net anlaşılabilir.
Koruma sistemi yalnızca arıza anında değil, devreye alma ve ilk yük alma sırasında da doğrulanmalıdır. Röle ölçümleri ile harici ölçüm cihazı sonuçları karşılaştırılabilir.
İlk yük alma sırasında gerilim değerleri ve faz dengesi mutlaka izlenmelidir. Yük arttıkça gerilim düşümü oluşabilir. Bu düşümün kabul edilebilir seviyede olup olmadığı tesisin yapısına, kablo kesitlerine, trafo gücüne ve yük tipine göre değerlendirilmelidir.
Faz akımları arasında belirgin dengesizlik varsa yük dağılımı, bağlantılar veya pano çıkışları incelenmelidir. Faz dengesizliği, trafoda ve kablolarda ek ısınma oluşturabilir.
Bu nedenle ilk yük alma testinde yalnızca toplam yük değil, faz bazında akım ve gerilim değerleri de kayıt altına alınmalıdır.
İlk yük alma sonrası termal kamera kontrolü, bağlantı kalitesini değerlendirmek için etkili bir yöntemdir. Panolar, baralar, kablo başlıkları, pabuç bağlantıları, trafo terminalleri, kesici bağlantıları ve sigorta yuvaları termal olarak incelenebilir.
Termal kontrolün anlamlı olması için sistemin belirli bir süre yük altında çalışmış olması gerekir. Boşta veya çok düşük yükte yapılan termal kontrol, bağlantı problemlerini ortaya çıkarmayabilir.
Termal görüntüler raporlanmalı ve sıcaklık farkları yorumlanmalıdır. Aynı tip bağlantılar arasında belirgin sıcaklık farkı varsa bu durum detaylı inceleme gerektirir.
İlk yük alma işlemi mümkün olduğunca kademeli yapılmalıdır. Sisteme bir anda tam yük vermek yerine, yük belirli aşamalarla artırılmalı ve her aşamada ölçüm değerleri kontrol edilmelidir.
Bu yöntem, olası problemleri büyümeden tespit etmeye yardımcı olur. Örneğin belirli bir yük seviyesinde gerilim düşümü, alarm, ısınma veya koruma uyarısı oluşuyorsa sistem tam yüke çıkmadan önce inceleme yapılabilir.
Kademeli yük alma, hem ekipman güvenliği hem de işletme sürekliliği açısından daha kontrollü bir yaklaşımdır.
İlk yük alma testi mutlaka raporlanmalıdır. Rapor; test tarihi, ekipman bilgileri, yük alma sırası, ölçüm değerleri, yük seviyeleri, trafo sıcaklıkları, faz akımları, gerilim değerleri, alarm kayıtları, SCADA doğrulamaları, termal kamera bulguları ve tespit edilen uygunsuzlukları içermelidir.
Bu rapor, tesisin işletmeye alınma sürecinde önemli bir teknik kayıt oluşturur. Ayrıca ileride yapılacak bakım, arıza analizi ve performans takibi için referans olarak kullanılabilir.
Sözlü olarak tamamlanan yük alma süreçleri, ileride yaşanabilecek problemler için yeterli izlenebilirlik sağlamaz. Bu nedenle kayıt ve raporlama ihmal edilmemelidir.
Enerji tesislerinde devreye alma süreci, ilk enerjilendirme ile bitmez. Sistemin gerçek işletme koşullarında nasıl davrandığını görmek için ilk yük alma testi yapılmalıdır.
Trafo, OG hücre, pano, kablo, koruma rölesi, SCADA, enerji analizörü ve bağlantı noktaları yük altında birlikte değerlendirilmelidir. Isınma, alarm, gerilim düşümü, faz dengesizliği, haberleşme problemi veya koruma uyarısı gibi bulgular bu aşamada erken tespit edilebilir.
Jaka Enerji, enerji tesislerinde test, devreye alma, ilk yük alma kontrolleri, termal kamera incelemeleri, SCADA doğrulama ve teknik raporlama süreçlerinde profesyonel destek sunar.
İlk yük alma testi, sistemin gerçek işletme koşullarında nasıl davrandığını görmek için yapılır. Boşta enerjilendirme sırasında fark edilmeyen ısınma, alarm, gerilim düşümü veya bağlantı problemleri yük altında ortaya çıkabilir.
Trafo sıcaklığı, faz akımları, gerilim değerleri, SCADA sinyalleri, koruma rölesi kayıtları, alarm bilgileri, pano bağlantıları, kablo başlıkları ve termal kamera bulguları izlenmelidir.
Evet. Ölçüm değerleri, yük seviyeleri, alarm kayıtları, termal görüntüler, saha gözlemleri ve tespit edilen uygunsuzluklar raporlanmalıdır.
Tesisinizde ilk yük alma sürecinin kontrollü, ölçümlü ve raporlu şekilde yürütülmesi; arıza risklerini azaltır ve işletmeye geçişi daha güvenli hale getirir. Jaka Enerji’nin test ve devreye alma hizmetleri hakkında bilgi almak için iletişim sayfasını ziyaret edin.
